达梦数据库容灾切换演练:九步清单与 RTO 实测指南

举报
数据库技术 发表于 2026/08/20 11:14:58 2026/08/20
【摘要】 达梦容灾建设完成后,复制链路正常≠容灾可用。本文提供九步切换演练流程,涵盖停写、增量追平、数据一致性校验、对象检查、应用切换与反向复制。通过NineData的数据复制与对比能力,将容灾从文档转化为可验证、可审计的业务连续性能力,确保切换真正可靠。
达梦数据库容灾建设完成后,最危险的误区是认为“复制任务在运行,容灾就一定可用”。
复制链路正常、延迟很低,只能证明数据正在持续传输;它不能直接证明历史全量数据、增量变更、表结构和异常恢复后的数据完全一致。真正可用于容灾切换的依据,应该是一组可查看、可追溯、可复核的数据一致性证据。
NineData 支持达梦到达梦的数据复制、同步延迟观测、数据一致性对比、任务监控、异常告警和差异修复支撑。通过定期演练,团队可以将“同步是否正常”的判断,升级为“数据是否可验证一致、业务是否可恢复”的持续治理机制。

RTO 和 RPO:演练前先明确要证明什么

容灾演练不能只写“切换成功”,而应明确两项指标:
  • RPO:允许丢失多少时间范围内的数据,通常由复制延迟衡量。
  • RTO:从宣布故障或开始切换,到核心业务恢复可用所用的时间。
对于达梦容灾场景,RTO 不仅包含数据库切换,还包括停止旧生产端写入、等待增量追平、校验关键数据、处理 Sequence、Trigger 和权限、切换应用连接、刷新连接池、验证核心业务以及记录实际恢复时间。
NineData 的复制状态、同步延迟、数据对比结果和执行日志,可作为 RPO 与 RTO 实测过程中的关键证据。






达梦原生高可用与 NineData 的关系

DMDataWatch、DMDSC、DMMPP 等达梦原生组件,主要解决数据库高可用、主备切换、集群运行和本地架构可靠性建设。
NineData 的数据复制与一致性对比能力,更适合作为跨地域、跨环境、跨云或多数据中心场景下的数据流动与一致性验证补充。两者可组合使用:
  • 达梦原生能力负责数据库可用性和故障切换;
  • NineData 负责结构、全量和增量数据复制,以及同步后的数据一致性校验;
  • 同步延迟、对比结果和修复记录可作为容灾演练与业务切换的证据。

演练窗口如何规划?

不同团队不应套用固定分钟数。复制追平时间取决于当前延迟、业务写入量、日志积压、网络带宽和目标端写入能力;数据对比时间取决于表数量、数据量、对比范围和对比 RPS;应用切换时间则取决于连接池、DNS TTL、发布方式和服务架构。
首次演练建议预留充足窗口,并记录每个步骤的实际耗时。后续可基于实测数据建立更可靠的 RTO 基线。
阶段 主要影响因素 建议
停止旧端写入 应用架构、消息消费、定时任务 提前演练停写与恢复操作
增量追平 当前延迟、写入量、日志积压、网络与目标端性能 切换前提前观察延迟趋势
数据对比 数据量、关键表范围、RPS、源目标库负载 大范围对比安排在低峰期
应用切换 DNS、连接池、服务发现、发布方式 与应用架构负责人提前预演
业务验收 核心链路数量、测试脚本、业务负责人响应 准备自动化验证脚本

第一步:定义演练范围与验收标准

先明确本次演练验证什么,而不是一开始就执行切换。
至少需要确定:
  • 演练对象:达梦实例、Schema、关键表和业务模块;
  • 演练类型:计划切换、故障模拟、断网恢复或回切演练;
  • RPO 目标:允许的最大同步延迟;
  • RTO 目标:核心业务恢复的时间上限;
  • 验收标准:哪些核心接口、订单、交易或报表必须验证;
  • 回退条件:哪些异常出现后必须停止切换并恢复原生产端。
建议将核心交易表、账户表、订单表、配置表和基础数据表划入首批校验范围,而不是只检查行数最多的表。

第二步:确认职责、窗口与通信机制

容灾切换不是 DBA 单独完成的操作,需要提前明确协作边界。
角色 主要职责
DBA 复制追平确认、数据对比、对象检查、切换与回切执行
应用运维 停止或切换应用流量、刷新连接池、验证应用连接
网络团队 DNS、负载均衡、访问控制和跨地域网络确认
业务负责人 确认业务窗口、验收核心交易和签署演练结论
安全或权限负责人 确认容灾端账号、角色、权限与访问策略
演练开始前应建立统一沟通群、时间线记录表和升级路径。每个关键动作必须有执行人、确认人和完成时间。

第三步:检查 NineData 复制链路与日志基线

切换前,先确认 NineData 复制任务处于健康状态:
  • 数据源连接、网络和账号权限正常;
  • 结构、全量和增量复制任务运行正常;
  • 达梦源端归档日志或增量日志读取配置满足要求;
  • 日志保留窗口能够覆盖故障恢复和追平所需时间;
  • 复制延迟满足 RPO 要求;
  • 关键表不存在未处理的同步异常;
  • 告警接收人、阈值和升级路径已配置;
  • 源端和目标端容量、写入性能和网络带宽满足演练要求。

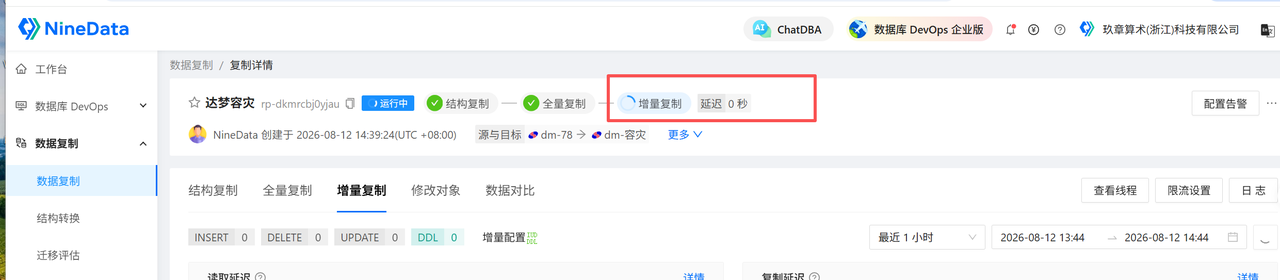

NineData 可在任务页面查看同步延迟、执行日志、增量线程状态和监控指标。若延迟持续扩大、日志积压或目标端写入响应异常,应先排障,不应带着隐患进入切换窗口。

第四步:停止旧生产端写入

正式演练开始后,先控制旧生产端写入。
常见方式包括:
  • 应用进入维护模式;
  • 暂停消息消费和异步写入;
  • 将旧生产端应用账号调整为只读或限制写入;
  • 通过负载均衡、网关或访问控制阻断新的写请求;
  • 停止定时任务、批处理和外部同步任务。
这一阶段的目标是确保旧生产端不再产生新的独立业务写入,让增量复制有机会追平。

第五步:确认增量追平并执行一致性校验

停止旧生产端写入后,等待 NineData 增量复制任务追平。
演练记录中应包含:
  • 停写时间;
  • 增量任务追平时间;
  • 切换前最后同步延迟;
  • 关键表数据对比开始与结束时间;
  • 数据对比结果;
  • 差异处理记录。

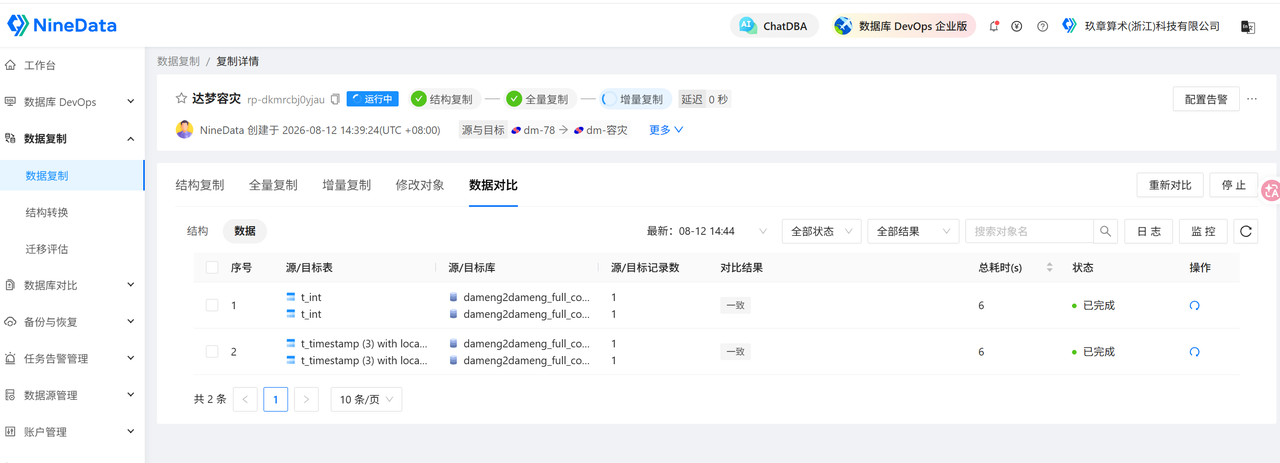

NineData 支持在复制任务中开启数据一致性对比。对于包含增量复制的任务,可在增量数据首次与源端一致且同步延迟为 0 秒 后启动对比。
建议至少完成:
  • 核心业务表的数据对比;
  • 关键 Schema 的结构对比;
  • 关键金额、状态、主键和关联关系校验;
  • 重要基础数据与配置数据校验;
  • 增量窗口内新增、更新、删除数据抽查。
对大表和高并发表,可按分区、时间窗口、关键字段或业务范围分批校验,并观察源端和目标端 CPU、IO 与网络负载。

第六步:检查 Sequence、Trigger、权限与外部依赖

数据复制完成,不代表容灾端已经具备生产写入条件。
切换前应确认:
  • Sequence:目标端下一个取值高于生产端已使用的安全范围,避免主键冲突;
  • Trigger:避免同步 DML 重复触发审计、汇总、通知或外部调用;
  • 用户与权限:应用账号、角色、对象权限和表空间配额满足生产运行;
  • 存储过程和作业任务:不存在遗漏、禁用或错误的定时任务;
  • 外部连接:应用配置、数据库白名单、中间件和网络策略已切换;
  • 监控与告警:容灾端数据库、复制和业务告警已经生效。
建议将上述内容固化为对象清单,每次演练逐项确认,而不是依赖个人经验。

第七步:切换应用访问入口并启动业务

完成数据和对象验证后,切换应用至容灾端。
数据库访问入口可能通过连接串、DNS、负载均衡、Kubernetes Service、服务发现、数据库代理或云厂商代理切换。具体方案应由应用架构负责人在演练前确认,并在测试环境完成预演。
常见动作包括:
  1. 更新数据库连接地址或服务发现配置;
  2. 切换 DNS、负载均衡或网关路由;
  3. 刷新应用连接池;
  4. 启动应用写入能力;
  5. 启动消息消费、批任务和外部接口;
  6. 启用容灾端必要的 Trigger 与作业任务。
切换完成后,应立即验证应用连接、核心读写接口、事务处理、异常处理及外围系统状态。

第八步:实测 RTO,并记录演练证据

RTO 不应凭感觉判断,而应按时间线计算:
RTO = 核心业务恢复可用时间 - 演练开始或故障确认时间
建议记录四个时间点:
时间点 含义
T0 宣布故障或开始切换演练
T1 停止旧生产端写入
T2 增量复制追平,关键数据对比通过
T3 应用完成容灾端切换,核心业务验证通过
其中,T3 - T0 是本次实测 RTO;T2 - T1 可反映复制追平和数据验证所需时间。
同步延迟、对比结果、任务日志、应用监控和业务验收记录,应一并归档,形成容灾演练证据。

第九步:建立反向复制并准备回切

容灾端承接业务写入后,它已成为新的生产端。此时需要为未来回切建立数据基础。
建议执行:
  • 确认旧生产端不再存在独立写入;
  • 明确当前容灾端为权威数据源;
  • 建立“容灾端 -> 原生产端”的反向复制;
  • 完成反向复制的预检查、初始化与数据校验;
  • 记录回切所需恢复的 Sequence、Trigger、权限和应用配置。
需要明确:建立反向复制不等于完成回切。
回切是一次独立的生产切换,应在反向复制追平、数据对比通过、对象检查完成后,按照同样的九步流程重新执行,并重新实测回切 RTO。

演练异常处理速查表

演练不应只准备成功路径。发生异常时,先暂停后续步骤,评估是否满足回退条件,再由对应责任人处理。
异常场景 建议处理方式
数据对比不一致 确认权威数据源,查看差异详情;必要时生成修复 SQL,经 SQL 审核和审批后修复,再重新对比
复制延迟无法追平 检查源端日志积压、日志保留、网络带宽、目标端写入性能和任务异常;未达到 RPO 前不切换
应用切换后连接失败 检查连接串、端口、DNS、白名单、网络策略、数据库服务状态和连接池配置
核心业务验证失败 立即停止扩大流量,保留现场日志;判断是否回退,避免双端继续独立写入
回退操作超时 使用预先准备的回退脚本和最大回退时间阈值;必要时按既定故障等级升级处置
Sequence 或 Trigger 异常 暂停写入,修正 Sequence 安全值或 Trigger 状态后再继续验证
NineData 任务调用或告警异常 检查服务地址、网络连通性、访问凭证、数据源配置与任务状态;保留日志用于复盘

达梦切换演练检查清单

阶段 检查项 状态
演练前 演练范围、RPO、RTO 与验收标准已定义
演练前 职责、窗口、通信机制和回退条件已确认
演练前 NineData 复制链路、日志基线和告警正常
切换中 旧生产端写入已停止
切换中 增量复制已追平,关键数据对比通过
切换中 Sequence、Trigger、权限与外部依赖检查完成
切换后 应用访问入口已切换,连接池已刷新
切换后 核心业务读写和异常处理验证通过
切换后 RTO 已记录,证据材料已归档
回切准备 反向复制已建立,数据校验计划已确认

总结

达梦容灾切换的关键,不是“把备用库拉起来”,而是在有限时间内证明数据可信、对象完整、应用可用,并为后续回切保留基础。
NineData 支持达梦到达梦的数据复制、同步延迟观测、数据一致性对比、任务监控、异常告警和差异修复支撑。通过“复制追平、数据对比、对象检查、应用切换、RTO 实测、反向复制”九步流程,团队可以将容灾从静态方案文档,转化为可执行、可验证、可审计的业务连续性能力。
建议先在隔离或测试环境完成 PoC,验证复制追平、数据对比、应用切换与回切流程,再进入正式容灾演练。

【版权声明】本文为华为云社区用户转载文章,如果您发现本社区中有涉嫌抄袭的内容,欢迎发送邮件进行举报,并提供相关证据,一经查实,本社区将立刻删除涉嫌侵权内容,举报邮箱: cloudbbs@huaweicloud.com
