构建达梦数据库跨云容灾闭环:基于 NineData 的迁移、校验与切换实践
【摘要】 通过NineData统一平台,团队可在迁移前完成预检查与对象评估,迁移过程中完成全量初始化、增量同步与数据对比;业务割接后,原地复用已验证的链路配置,建立“生产达梦→容灾达梦”的长期单向复制,并持续提供复制延迟监控、数据一致性校验、告警与切换演练支撑。
从一次性迁移,到可观测、可演练、可回切的异地容灾体系——NineData让达梦数据库的跨云迁移价值持续释放。具体能力以兼容矩阵、预检查结果和Po
达梦数据库跨云迁移完成后,目标环境承接生产流量,迁移阶段建立的数据复制链路可以继续用于建设异地容灾。通过 NineData,团队可在迁移阶段完成数据源连接与预检查、复制对象配置、全量初始化、增量同步和数据对比,并将任务配置、校验范围、异常记录和割接经验沉淀为容灾基线。
本文以已通过 NineData 预检查的达梦数据库生产与容灾链路为例,说明如何先通过 NineData 完成跨云迁移,再在业务割接后复用数据复制、数据对比、任务监控和告警能力,建立“生产达梦 -> 异地容灾达梦”的长期运行体系。具体达梦版本、部署方式、对象类型和复制能力,应以 NineData 当前兼容矩阵、控制台预检查结果和 PoC 验证为准。
第一阶段:通过 NineData 建立达梦跨云迁移基线

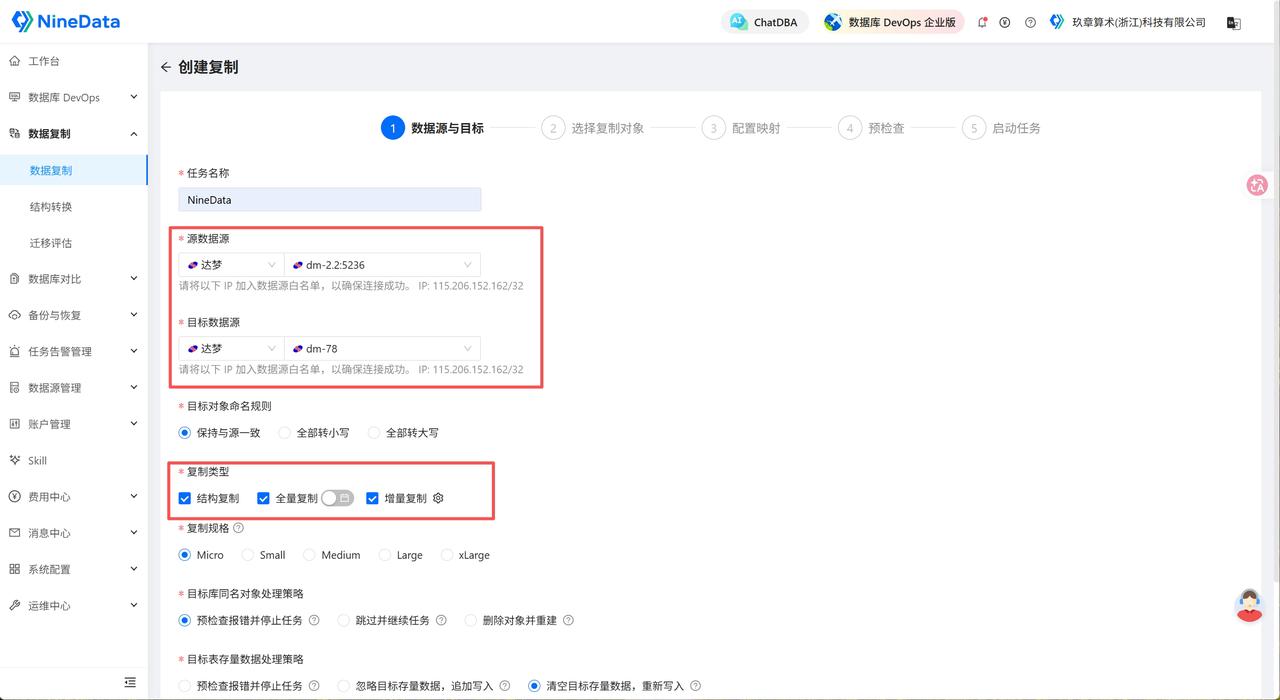

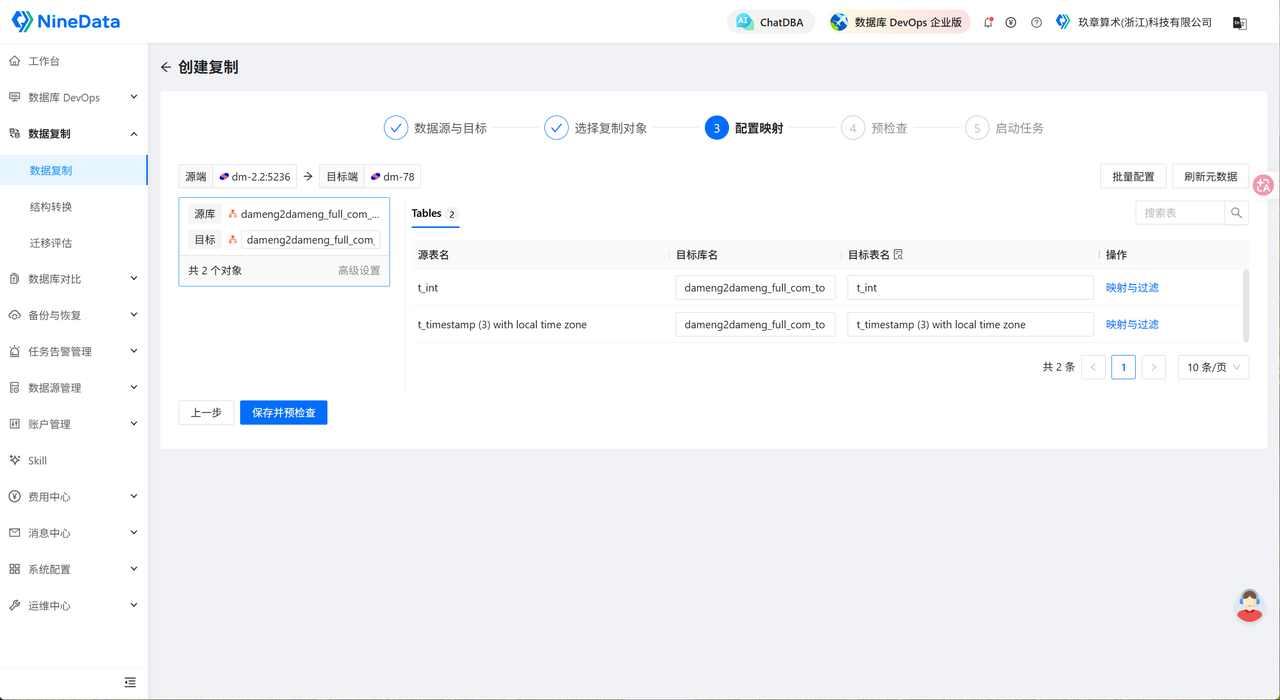

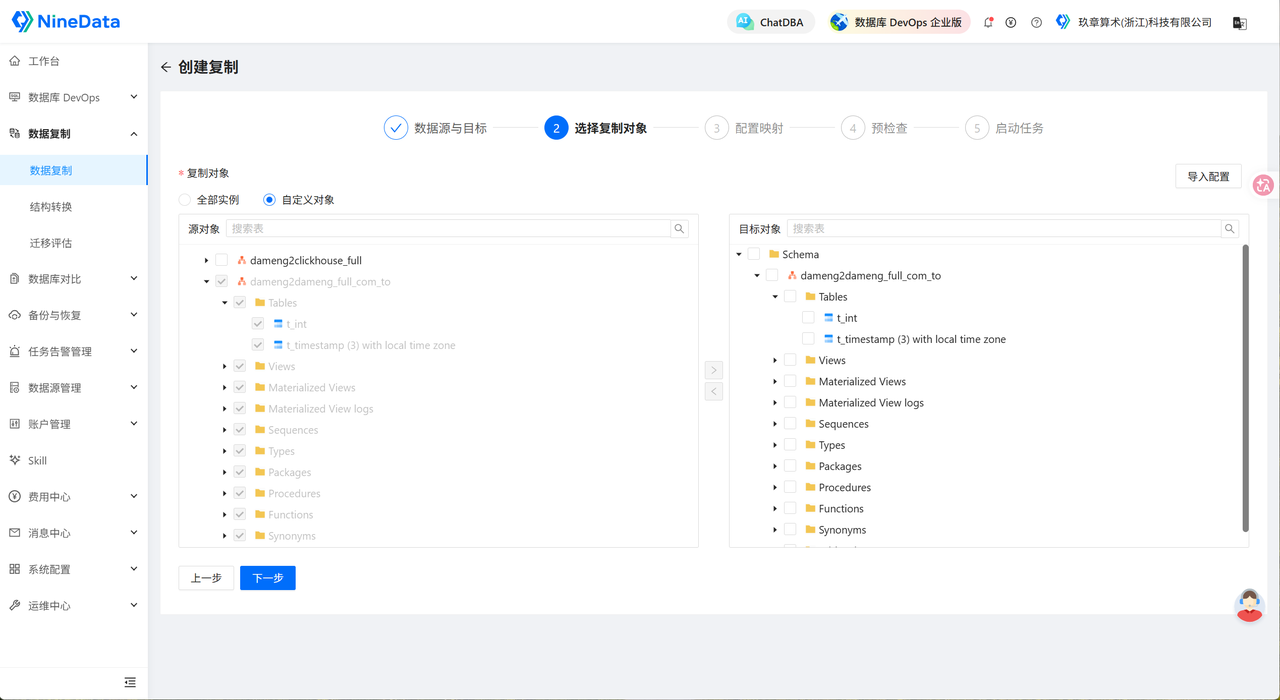

达梦跨云迁移需要处理对象准备、历史数据初始化和割接窗口内的增量变化。在已支持并通过预检查的迁移链路中,团队可在 NineData 配置源端与目标端连接,选择 Schema、表和业务对象范围,完成全量数据初始化与增量数据同步。

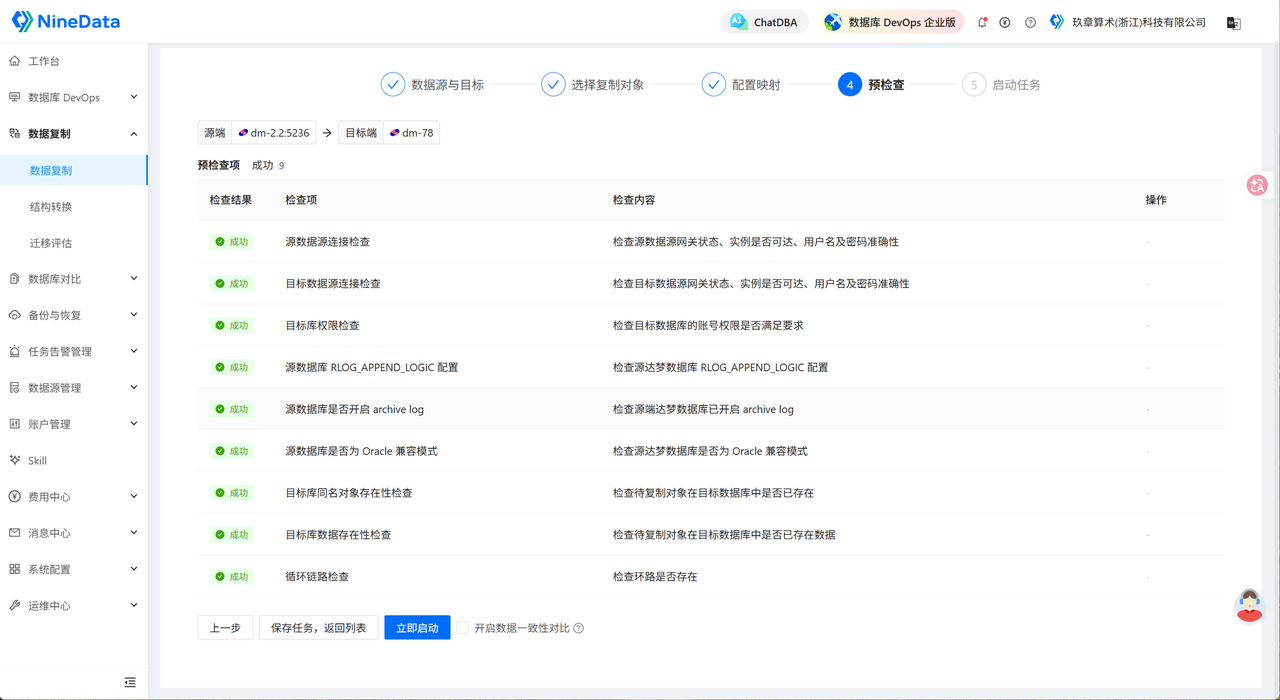

迁移前应确认数据库版本、字符集、对象范围、表结构、索引、约束、用户权限、存储过程、定时任务、网络访问方式和业务时间窗口。对于大字段、分区表、无主键表、Trigger、Sequence、函数、存储过程和依赖外部资源的对象,应在 NineData 预检查和 PoC 中确认支持范围、迁移策略及验收方法。

达梦数据库的兼容模式会影响对象语义、数据类型映射、函数行为和应用 SQL 的验证范围。对于采用 Oracle 兼容模式的环境,应结合实际业务重点核对 Package、Sequence、伪列及相关 SQL 行为;对于其他兼容模式,则应结合目标模式确认自增主键、字符集默认值、日期时间处理和函数语义差异。具体检查项应以实际部署配置、NineData 预检查结果和 PoC 结论为准。
全量初始化完成后,应保留增量任务,持续传输割接窗口内的新增、更新和删除操作。正式割接前,通过 NineData 数据对比校验关键表与核心业务数据,确认目标端具备承接业务的基础。

迁移阶段建议沉淀以下基线:
数据源连接、网络和权限配置;
复制对象范围、过滤规则及异常对象清单;
全量初始化窗口、增量追平记录和任务异常处理记录;
数据对比范围、差异处理记录和验收结果;
Sequence、Trigger、用户权限、外部连接和定时任务清单;
割接时间线、应用连接切换步骤和回退方案。
对于预检查不通过或兼容矩阵未覆盖的对象,应建立专项风险清单,明确是调整对象定义、迁移后人工补充、改造应用调用,还是暂不纳入复制范围。切换前应逐项关闭风险,避免业务上线后才发现对象缺失或运行逻辑异常。
第二阶段:复用迁移能力建立异地容灾
迁移完成并完成应用割接后,目标云达梦数据库承担正式写入,成为生产端。容灾端应部署在独立地域、可用区或另一云环境中,并具备承接核心业务所需的计算、存储、网络和访问条件。

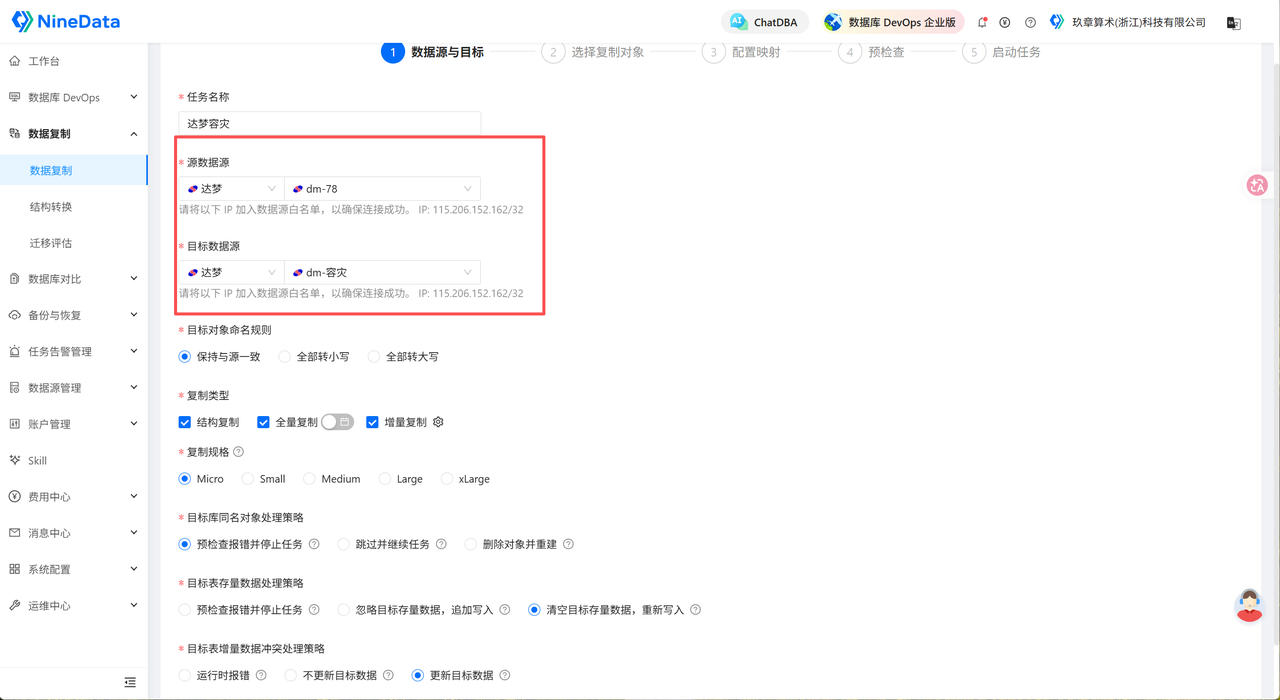

在已支持并通过预检查的达梦容灾链路中,可在 NineData 建立“生产达梦 -> 容灾达梦”的单向复制任务,使容灾端持续接收生产端数据变化。迁移阶段已验证的数据源连接、对象范围、复制规则、预检查结果和数据对比范围,可复用于容灾任务,减少重复配置和重新初始化的工作量。

容灾端的数据库规格、存储容量、网络带宽和日志保留策略需要按照业务恢复目标规划。全量初始化阶段可结合低峰窗口、复制并发和限速策略降低对生产业务的影响;增量运行阶段应持续关注复制延迟、日志空间和目标端写入能力。
复制方向必须与当前业务写入方向保持一致。生产端和容灾端应明确唯一写入点,避免双端写入造成数据分叉、循环复制或回写覆盖。
NineData 容灾链路的运行保障
NineData 将复制任务、数据对比、任务状态、复制延迟和异常告警纳入统一管理。复制任务持续传输生产端新增、更新和删除的数据变化;复制延迟用于观测 RPO;数据对比用于验证容灾端数据结果;任务状态、延迟和对比异常进入日常值守。
容灾运行应形成“复制、对比、监控、告警、演练、回切”的闭环:

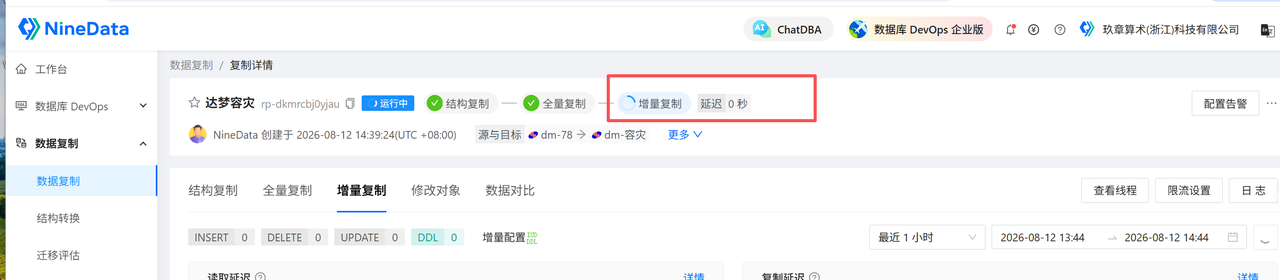

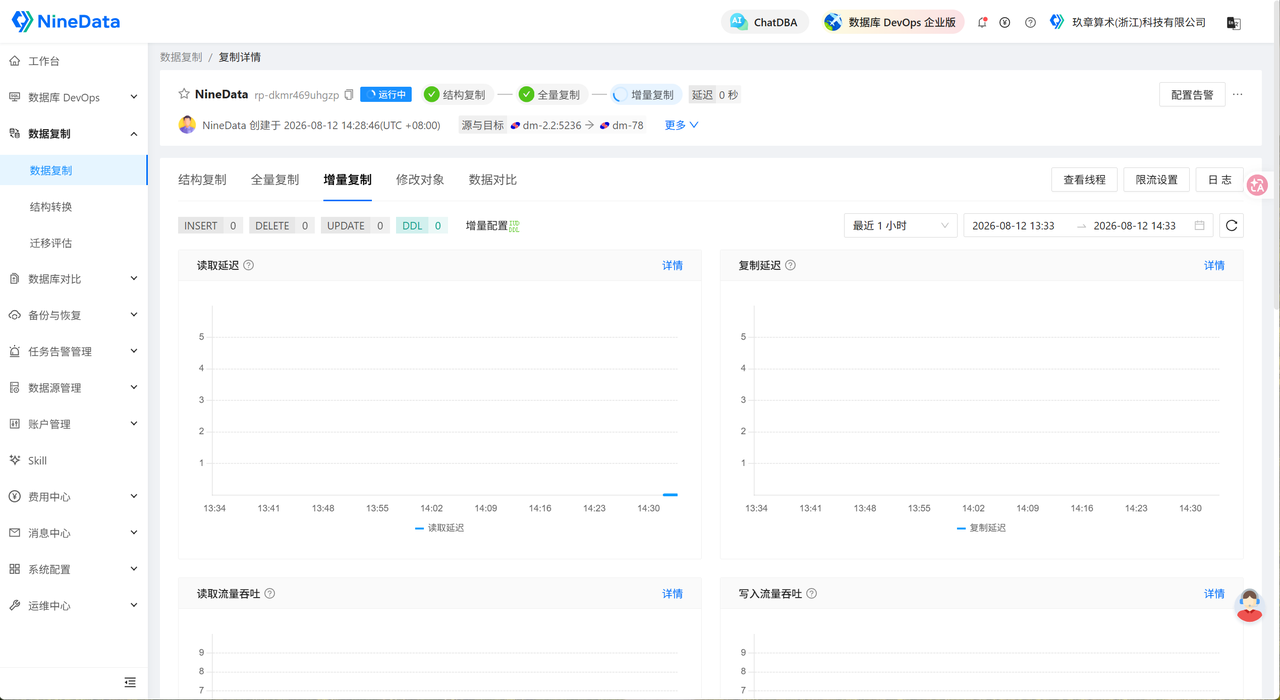

复制任务持续运行,复制延迟与业务 RPO 对齐;

数据对比覆盖核心 Schema、交易表及必要的基础数据;

复制任务状态、复制延迟、对比结果和任务异常进入日常监控;

根据业务等级配置告警阈值、接收人、升级路径和处置 SOP;

切换前确认增量追平、关键数据一致和对象准备完成;
切换后建立反向复制,为后续回切准备数据基础。
容灾运行期间还应持续关注源端归档或日志空间使用率、日志保留窗口和复制延迟之间的关系。网络中断、目标端写入压力或任务异常可能导致日志积压;日志保留策略应覆盖故障恢复和增量追平所需时间,并在空间阈值触发前扩容、排障或调整复制策略。清理历史日志前,应确认对应日志已被复制任务消费且不影响恢复与追平。
RPO、RTO、告警阈值和演练周期应按业务等级设计。实际达成结果受生产端写入量、网络带宽与时延、目标端写入能力、对象复杂度、应用切换效率和演练执行情况影响,需要通过 NineData 预检查、PoC、压测和定期演练验证。
数据可信:数据对比与对象治理

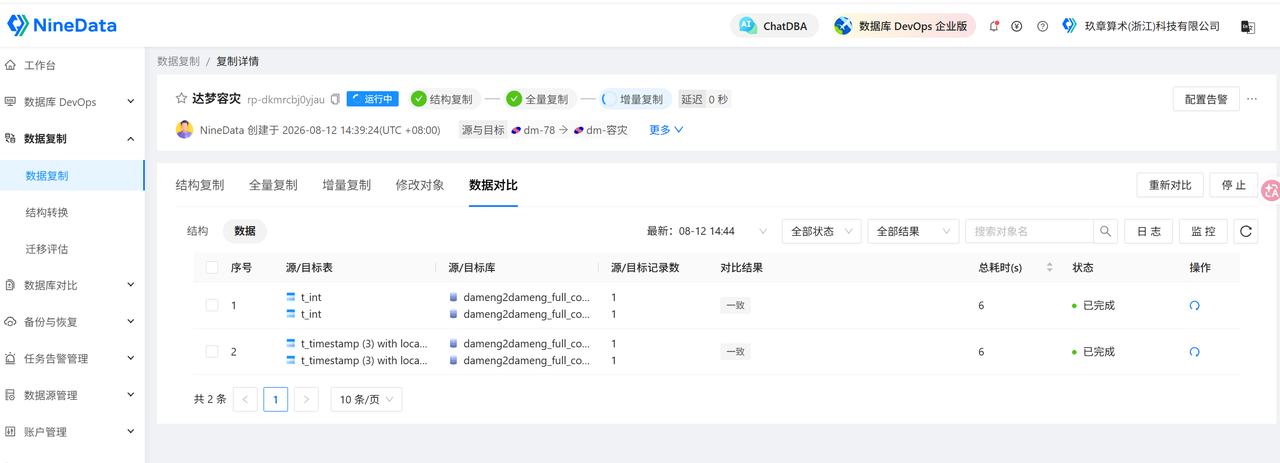

NineData 数据对比用于验证生产端与容灾端的数据结果。核心表应在迁移割接、容灾演练和正式切换前执行全量或关键范围校验;日常运行中可按业务等级安排周期性快速对比、增量范围对比或抽样校验。
对于大表和高并发业务表,可按分区、时间窗口或业务范围分批执行,并控制对比并发,降低对生产库 CPU、IO 和网络资源的影响。对比结果不能只依据记录数一致,还应结合业务主键、金额、状态字段、关联关系和关键业务口径判断。
对于包含 TEXT、IMAGE、CLOB、BLOB 等大字段的业务表,应单独评估全字段对比对网络、CPU 和 IO 的影响。日常校验可根据业务风险采用非大字段列对比、关键记录抽样、行数与关键字段组合校验等方式;迁移割接、容灾演练和正式切换前,再对关键大字段范围执行更严格的校验。具体对比方式应以 NineData 当前能力、数据量和 PoC 结果为准。
发现少量差异时,可进入审核和修复流程;发现大范围差异时,应先定位根因,再评估重新初始化或重建复制链路的窗口和影响。
用户、角色、权限、表空间配额、Sequence、Trigger、存储过程和作业任务应形成切换清单。关键 Sequence 需要在切换窗口核对当前状态、业务表最大已用编号和缓存策略,确保容灾端恢复写入后的下一个取值高于生产端已使用的安全范围,避免编号冲突。
切换、演练与回切
演练前,DBA、应用运维、网络和业务负责人应确定窗口、职责、验收标准和回退条件。演练应按照明确时序执行:控制旧生产端写入;确认 NineData 增量复制任务追平;完成关键数据对比与业务校验;再处理 Sequence、Trigger、权限和外部连接;最后切换数据库访问入口,刷新连接池并验证核心业务流程。
数据对比执行期间不宜调整 Sequence 或 Trigger 状态,避免对象状态变化干扰校验结果。容灾端持续接收复制数据期间,应禁用可能由同步 DML 触发业务逻辑的 Trigger,避免重复写审计表、更新汇总数据、发送通知、调用外部服务或触发异步任务。容灾端承接正式业务写入后,再按切换清单启用必要 Trigger。
容灾链路需要通过定期断切演练验证有效性。演练应覆盖复制追平、数据对比、Sequence 与 Trigger 检查、应用连接切换、核心交易验证、告警送达和回退流程。演练环境应与正式生产和正式容灾端隔离;具备快照、备份恢复或克隆能力时,可基于容灾端的一致性副本按需创建演练环境。测试数据和测试写入不得回写正式生产链路。
容灾端承接业务后,应通过应用入口、网络访问控制、数据库权限或只读策略确保旧生产端不再产生独立写入。恢复后的环境准备完成后,应先在 NineData 中确认反向复制任务的源端、目标端、对象范围、初始化方式和增量起始位置;完成数据基线校验后,再由当前业务承载端建立反向复制任务,为后续回切准备数据基础。
确认数据追平、对象完整和应用连接可用后,再安排回切窗口。每次演练和正式切换都应保留审批记录、时间线、数据基线、RTO、异常项和回退结论,并将改进项纳入下一次演练计划。
结语
达梦数据库跨云迁移可以成为异地容灾建设的起点。NineData 在迁移阶段帮助团队建立数据复制、对象范围、预检查和数据校验基线;在容灾阶段持续提供复制任务管理、数据对比、延迟观测、监控告警和切换支撑能力。
通过复用迁移期间已经验证过的链路、对象范围和运行经验,团队可以将一次性迁移项目延伸为可观测、可校验、可演练、可回切的达梦数据库异地容灾体系。
